Sanierungsfahrplan für Altbauten: Gewerk-Chaos und Bauschäden vermeiden
Die energetische Sanierung eines Wohngebäudes erfordert ein präzises bauphysikalisches Zusammenspiel. Wer Gewerke in der falschen Reihenfolge beauftragt, riskiert ineffiziente Heizungsanlagen, Schimmelbildung durch Taupunktverschiebungen und unnötige Mehrkosten.
💡 Auf den Punkt gebracht
Die kurze Antwort: Die bauphysikalisch zwingende Reihenfolge einer energetischen Sanierung lautet: 1. Unabhängige Bestandsanalyse und individueller Sanierungsfahrplan, 2. Dämmung der Gebäudehülle (Dach vor Fassade und Kellerdecke), 3. Fenstertausch mit abgestimmtem Lüftungskonzept, 4. Heizungstausch angepasst an die reduzierte Heizlast und 5. Innenausbau vom Rohbau über Nassgewerke bis zum Bodenbelag. Wer die Heizanlage vor der Dämmung einbaut, riskiert dauerhaftes Takten und hohe Betriebskosten.
Ein Bestandsgebäude ist kein loses Nebeneinander einzelner Bauteile, sondern ein zusammenhängendes energetisches System. Wenn die Reihenfolge der Handwerkerarbeiten nicht den Gesetzen der Bauphysik folgt, entstehen kostspielige Bauschäden und das Modernisierungsbudget verpufft wirkungslos.
Das Grundprinzip: Erst der Bedarf, dann die Erzeugung
Wer bei steigenden Heizkosten und kalten Räumen sofort an eine neue Heizungsanlage denkt, beginnt das Sanierungsprojekt an der falschen Stelle. Spontane Einzelmaßnahmen wie der voreilige Kesseltausch oder der isolierte Einbau moderner Fenster führen ohne ganzheitliche Betrachtung regelmäßig in eine bauphysikalische Falle.
Die energetische Modernisierung folgt einem einfachen Prinzip: Zuerst wird der Wärmeverlust über die Gebäudehülle minimiert, anschließend wird die verbleibende Heizlast mit effizienter Anlagentechnik gedeckt. Wird diese Reihenfolge umgekehrt, arbeitet der neue Wärmeerzeuger in einem energetisch ungedämmten Umfeld und wird nach späteren Dämmmaßnahmen überdimensioniert sein.

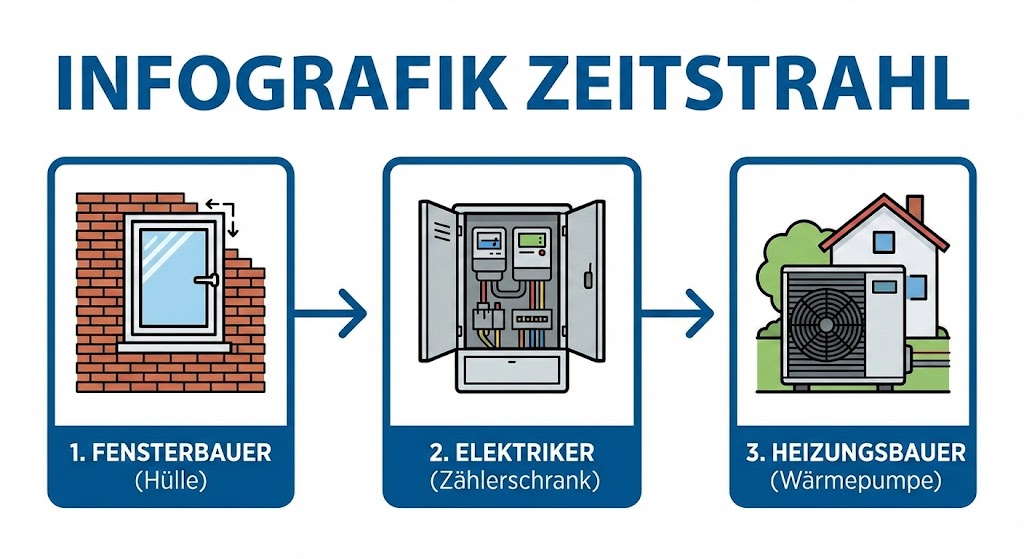

Schritt 1: Bestandsanalyse & Sanierungsfahrplan
Vor der Vergabe von Handwerkeraufträgen steht die fundierte Bestandsaufnahme. Eine rein optische Begutachtung durch ausführende Betriebe greift oft zu kurz, da einzelne Gewerke vorrangig das eigene Leistungsspektrum im Blick haben.
Eine unabhängige Energieberatung analysiert die Bausubstanz, identifiziert Wärmebrücken und dokumentiert den Feuchteschutz im Mauerwerk. Ein individuell erstellter Sanierungsfahrplan legt fest, welche Maßnahmen technisch aufeinander aufbauen und welche Förderoptionen vor Baubeginn beantragt werden können. Die Verantwortung für bauphysikalische Berechnungen und Nachweise gehört stets in die Hände qualifizierter Fachberater.
Schritt 2: Gebäudehülle dämmen (Von oben nach unten)
Nach Abschluss der Planung beginnt die praktische Sanierung an der thermischen Hülle. Hierbei hat sich das Vorgehen von oben nach unten bewährt.
Da warme Luft physikalisch nach oben steigt, bildet ein ungedämmtes Dach den größten Verlustfaktor im Altbau. Die Dämmung der obersten Geschossdecke oder der Dachschrägen stoppt diesen Auftrieb sofort. Bautechnisch ist dieser Schritt auch logistisch sinnvoll: Arbeiten an Dach und Schornsteinen erfordern ein Außengerüst, das im Anschluss direkt für die Fassade genutzt werden kann.

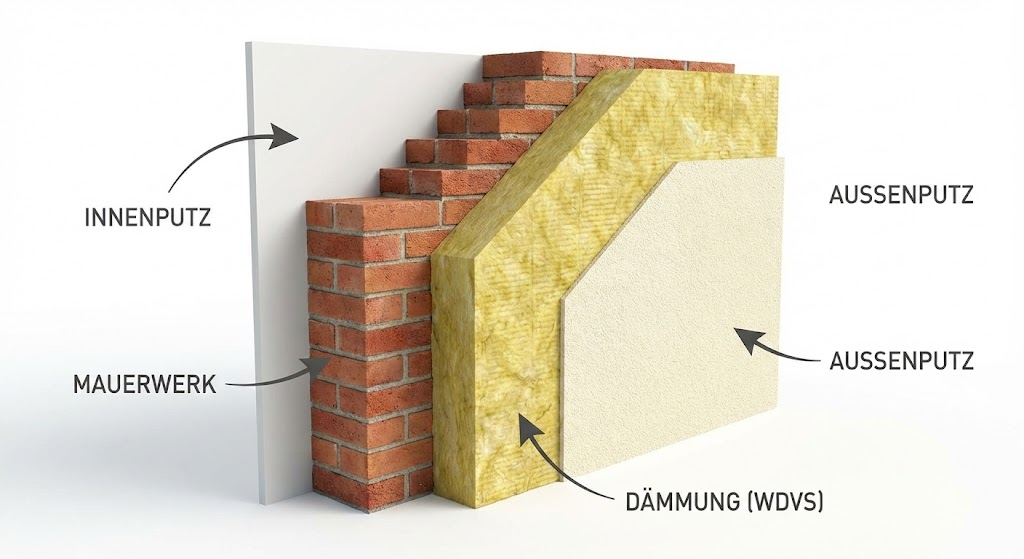

Auf das Dach folgt die Außenwanddämmung, beispielsweise durch ein Wärmedämmverbundsystem oder eine vorgehängte hinterlüftete Fassade. Bei zweischaligem Mauerwerk bietet sich häufig eine hohlraumfüllende Kerndämmung an, die den Schutz vor Schlagregen und Windlasten wahrt. Den Abschluss der Hüllensanierung bildet die Dämmung der Kellerdecke, um kalte Fußböden im Erdgeschoss zu beseitigen.
Schritt 3: Fenstertausch & Lüftungskonzept
Der Austausch alter Fenster gegen moderne Mehrfachverglasungen stellt einen sensiblen Eingriff in das Raumklima dar. Ältere Gebäude wiesen durch undichte Fugen einen kontinuierlichen, unkontrollierten Luftwechsel auf. Neue Fensterelemente schließen die Gebäudehülle nahezu luftdicht ab.
Achtung Taupunktfalle: Werden hochdämmende Fenster in eine ungedämmte Außenwand eingesetzt, ist das Fensterglas wärmer als die umgebende Wandlaibung. Die im Wohnraum entstehende Luftfeuchtigkeit schlägt sich nicht mehr an der Scheibe nieder, sondern kondensiert an den kalten Wandecken. Ohne fachgerechtes Lüftungskonzept oder begleitende Fassadendämmung droht verdeckte Schimmelbildung.
In der Sanierungspraxis führt eine unzureichende Abstimmung zwischen Fensterbau und Fassadendämmung häufig zu gravierenden Wärmebrücken an den Fensterlaibungen. Idealerweise erfolgt die Fenstermontage daher im direkten Verbund mit der Außenwanddämmung, indem die Rahmen passgenau in die Dämmebene integriert werden. Bleibt die Fassade vorerst ungedämmt, müssen Fachbetriebe über Falzlüfter oder dezentrale Lüftungsanlagen für einen geregelten Mindestluftwechsel sorgen.
Schritt 4: Heizungstausch nach der Dämmung

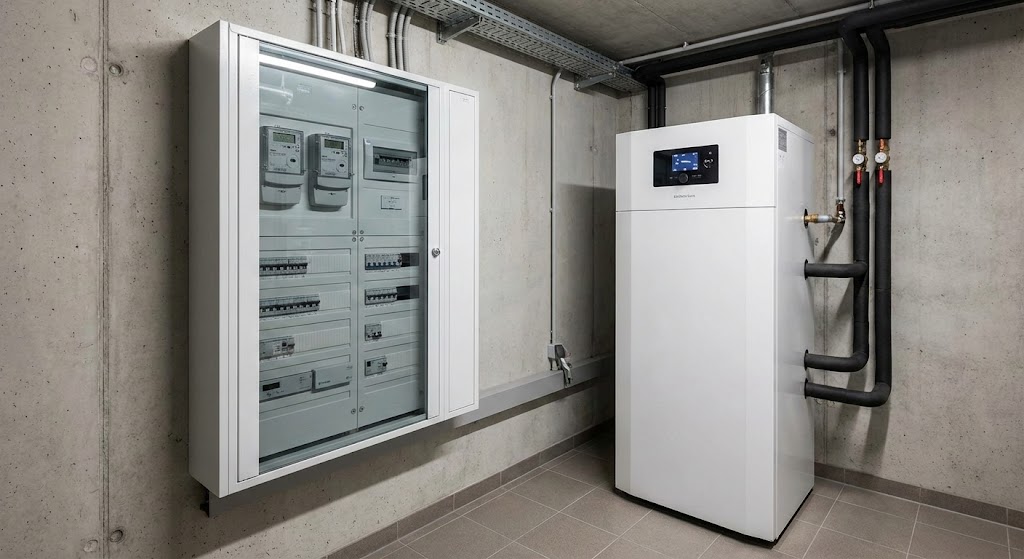

Erst wenn die Dämmung an Dach, Wand und Fenstern abgeschlossen ist, folgt die Erneuerung der Heizanlage. Erst zu diesem Zeitpunkt steht fest, wie gering der tatsächliche Wärmebedarf des Gebäudes nach der Sanierung ausfällt.
Auf Bestandsbaustellen zeigt sich regelmäßig, dass Eigentümer aus Sorge vor langen Lieferzeiten die neue Heizung vorab bestellen, bevor die tatsächlichen Dämmwerte der Gebäudehülle feststehen. Eine auf den ungedämmten Altbau dimensionierte Wärmepumpe ist nach der späteren Fassadendämmung deutlich überdimensioniert. Sie kann ihre Leistung im Teillastbetrieb nicht weit genug absenken, schaltet sich in kurzen Intervallen ein und aus (Takten) und unterliegt einem drastisch erhöhten Komponentenverschleiß bei schlechterer Jahresarbeitszahl.
Schritt 5: Innenausbau & Nassgewerke
Sind Gebäudehülle und Haustechnik (Rohrleitungen für Sanitär, Heizung und Elektroleitungen) im Rohbau fertiggestellt, beginnen die Ausbauarbeiten im Innenbereich. Auch hier bestimmt der Feuchtigkeitstransport die Reihenfolge.
Nassgewerke wie Innenputz und Nassestrich bringen erhebliche Mengen an Baufeuchte in den Baukörper ein. Bevor Folgegewerke starten, muss diese Feuchtigkeit über ausreichend bemessene Trocknungsphasen oder technische Bautrocknung vollständig entweichen. Erst wenn der Estrichleger über eine fachgerechte Feuchtigkeitsmessung die offizielle Belegreife bestätigt, dürfen empfindliche Bodenbeläge wie Parkett, Laminat oder Designböden verlegt und abschließende Malerarbeiten ausgeführt werden.
Schnittstellen-Vergleich: Ursachen & Wirkungen
Die Gegenüberstellung verdeutlicht, wie sich planvolle Koordination von unüberlegten Einzelmaßnahmen unterscheidet:
Empfohlener Ablauf
Bauphysikalisch abgestimmt
- Gebäudehülle wird vor Dimensionierung der Heizanlage gedämmt.
- Fenstermontage und Fassadendämmung werden in einem Arbeitsschritt verbunden.
- Heizungsanlage arbeitet im optimalen Modulationsbereich ohne Takten.
- Belegreife von Estrich und Putz wird vor Bodenverlegung messtechnisch geprüft.
Fehlerhafter Ablauf
Unkoordinierte Einzelmaßnahmen
- Wärmepumpe wird vor der Dämmung eingebaut und arbeitet später überdimensioniert.
- Neue dichte Fenster in ungedämmter Wand erzeugen Tauwasserausfall an Laibungen.
- Gerüste müssen mehrfach auf- und abgebaut werden.
- Bodenbeläge werden auf feuchtem Estrich verlegt und werfen Blasen oder Risse.
Checkliste für Bauherren zur Gewerke-Koordination
- Vor Beginn aller Arbeiten einen individuellen Sanierungsfahrplan erstellen lassen.
- Fördermittelanträge vor Unterzeichnung der Handwerkerverträge vollständig einreichen.
- Gerüststandzeiten für Dachdecker, Fensterbauer und Fassadenbauer gemeinsam planen.
- Lüftungsanforderungen bei Fenstertausch ohne zeitgleiche Fassadendämmung prüfen.
- Rohrleitungs- und Elektroschlitze vor dem Verputzen und dem Estrichlegen schließen.
- Trocknungszeiten von Putz und Estrich vor Beginn der Maler- und Bodenlegerarbeiten einhalten.
- Gemeinsame Bauabnahme mit jedem Gewerk durchführen und Protokolle aufbewahren.
Unabhängige Informationsquellen
Häufige Fragen zur Gewerke-Reihenfolge (FAQ)
Kann die neue Heizung vor der Dämmung eingebaut werden?
Technisch ist das möglich, wirtschaftlich und bauphysikalisch jedoch nicht ratsam. Die Anlage müsste für den ungedämmten Altbau dimensioniert werden. Nach einer späteren Dämmung ist die Heizung überdimensioniert, taktet häufiger und verschleißt schneller.
Was saniert man zuerst: Dach oder Fassade?
In der Regel wird das Dach vor der Fassade saniert. Dacharbeiten können sonst die frisch verputzte Außenwand beschädigen. Zudem lässt sich das für die Dachdämmung aufgestellte Gerüst unmittelbar für die nachfolgende Fassadendämmung nutzen.
Warum führen neue Fenster in alten Wänden oft zu Feuchtigkeitsschäden?
Moderne Fenster sind hochgradig dicht. Bleibt die Außenwand ungedämmt, verschiebt sich der kälteste Punkt im Raum von der Fensterscheibe an die Wandlaibung. Luftfeuchtigkeit kondensiert dort unbemerkt und begünstigt Schimmelbildung, wenn kein Lüftungskonzept vorliegt.
In welcher Reihenfolge laufen die Arbeiten beim Innenausbau ab?
Zuerst erfolgt die Rohinstallation von Wasserrohren und Elektroleitungen. Anschließend werden Nassestrich und Innenputz eingebracht. Erst nach vollständiger Trocknung und belegreifem Estrich folgen Trockenbau, Fliesen, Malerarbeiten und Bodenbeläge.
Wer übernimmt die Koordination der verschiedenen Handwerksbetriebe?
Die Koordination erfolgt entweder über einen Generalunternehmer, eine beauftragte Bauleitung oder in Eigenregie durch den Bauherren. Bei Einzelvergabe tragen Eigentümer die Verantwortung für zeitliche Puffer und die Übergabe sauberer Vorleistungen zwischen den Gewerken.
Objektives Fazit zur Gewerke-Koordination
Die energetische Sanierung erfordert eine strukturierte Abfolge nach bautechnischer Logik. Der Weg von der unabhängigen Energieberatung über die Dämmung der thermischen Hülle bis hin zum passgenauen Heizungstausch und Innenausbau schützt vor Fehlinvestitionen und baulichen Schäden. Für die konkrete Detailplanung empfiehlt sich die frühzeitige Abstimmung mit einem zertifizierten Energieberater und qualifizierten Fachbetrieben vor Ort.
Regionale Unterstützung & Ratgeber
- Sanierung in Schleswig-Holstein: Lokale Anlaufstellen im Kreis-Check
- Sanierungsfahrplan Schleswig-Holstein
- Die Wahrheit über Kosten und Umfang einer vollständigen Haus-Modernisierung
- Kostenvoranschlag oder Angebot: Was für Sie wirklich zählt
- Muss der Sanierungsfahrplan umgesetzt werden? Pflichten & Fakten
- Sanierungspflicht bis 2030: Welche Häuser wirklich betroffen sind
1. Unverbindlichkeit von Preisen, Förderungen & Infos: Sämtliche auf dieser Webseite (handwerkslotse.de) bereitgestellten Inhalte dienen ausschließlich der allgemeinen Information. Alle im Text genannten Handwerkerpreise, Kostenspannen sowie staatlichen Fördersätze (z. B. KfW, BAFA) stellen unverbindliche Orientierungswerte dar und begründen keinen Rechtsanspruch. Da sich Marktpreise, gesetzliche Rahmenbedingungen und Förderrichtlinien kurzfristig ändern können oder Fördertöpfe erschöpft sein können, übernehmen wir keine Gewähr für die Aktualität, Richtigkeit und Vollständigkeit der Angaben.
2. Keine Fachberatung & Kostenkalkulation: Die Inhalte stellen keine bautechnische, rechtliche oder steuerliche Beratung dar. Die Lektüre dieses Artikels ersetzt keinesfalls eine individuelle Fachplanung und rechtsverbindliche Angebotserstellung durch zertifizierte Energie-Effizienz-Experten oder zugelassene Meisterbetriebe vor Ort. Jegliche Umsetzung der hier beschriebenen Maßnahmen erfolgt auf eigenes Risiko des Nutzers.
3. Externe Links: Trotz sorgfältiger inhaltlicher Kontrolle übernehmen wir keine Haftung für die Inhalte externer Links. Für den Inhalt der verlinkten Seiten sind ausschließlich deren Betreiber verantwortlich. Maßgeblich für technische und rechtliche Vorgaben sowie verbindliche Förderzusagen sind ausschließlich die jeweils aktuellen Veröffentlichungen der zuständigen Stellen und Fördermittelgeber.
4. Transparenzhinweis: Die redaktionelle Erstellung dieses Beitrags wurde durch den Einsatz von Künstlicher Intelligenz (KI) als Hilfsmittel unterstützt.
