Regionale Besonderheiten & Ihr Sanierungsfahrplan Schleswig-Holstein: Der Weg zum effizienten Haus.

Sanieren im „echten Norden“: Wind, Klinker & Fördergeld

Wer in Schleswig-Holstein saniert, steht vor anderen Herausforderungen als Hausbesitzer im Süden. Zwischen Sylt und Lübeck regieren nicht nur das reformierte bundesweite Gebäudemodernisierungsgesetz (GModG – ehemals GEG), sondern auch das raue Küstenklima und spezifische Landesgesetze (EWKG-SH). Ein individueller Sanierungsfahrplan Schleswig-Holstein ist hier entscheidend, um Schäden an der Bausubstanz durch Schlagregen oder Windlast zu vermeiden und die Fördertöpfe optimal zu nutzen.

3 Dinge, die Sie in Schleswig-Holstein wissen müssen:

  • Windlast & Dämmung: In SH gelten oft die Windlastzonen 3 und 4. Das bedeutet: Bei der Dachsanierung (Phase 1) müssen Dämmung und Ziegel extrem sturmsicher verankert werden (Sturmklammern). Ein einfaches „Auflegen“ reicht hier nicht.
  • Typisch Klinker: Viele Häuser in SH haben zweischaliges Mauerwerk (Verblendfassade). Hier bietet sich oft die günstige Einblasdämmung (Kerndämmung) an, die in Süddeutschland kaum bekannt ist. Prüfen Sie das in Phase 1!
  • IB.SH Förderung: Nutzen Sie die Investitionsbank Schleswig-Holstein (IB.SH). Mit Förderprodukten wie dem Darlehen „IB.SH Immo Effizienzhaus“ erhalten Sie oft günstigere Zinsen als bei der Hausbank, optimal kombinierbar mit der BEG-Förderung (KfW/BAFA).
Ablaufplan Sanierungsfahrplan Schleswig-Holstein und IB.SH Förderung Visualisierung: Der „Domino-Effekt“ bei der energetischen Sanierung
Ihr Sanierungsfahrplan Schleswig-Holstein auf einen Blick
  1. Phase 0 – Diagnose: Energieberatung & individueller Sanierungsfahrplan (iSFP).
  2. Phase 1 – Gebäudehülle: Dachdämmung & Fenstertausch (Luftdichtheit herstellen).
  3. Phase 2 – Infrastruktur: Zählerschrank aufrüsten & Photovoltaik (solange Gerüst steht).
  4. Phase 3 – Wärme: Heizungstausch & Hydraulischer Abgleich.
  5. Phase 4 – Finish: Außenanlagen, Sockelputz & Abnahme.

1. Der Unterschied: Theorie vs. Praxis

Viele Bauherren unterschätzen, wie wichtig ein detaillierter Sanierungsfahrplan Schleswig-Holstein für die Koordination in der Realität ist. Wo Banken oft aufhören, fangen wir an:

Feature Banken-Sicht Handwerker-Sicht
Blickwinkel Finanzierung & Zinsen Technische Machbarkeit & Anschlüsse
Problem-Fokus „Wie viel Kredit?“ „Passt die Heizung durch die Tür?“
Schnittstellen Werden oft ignoriert Zentraler Fokus (Wer macht was wann?)

PHASE 0

Die Diagnose: Fundament vor Aktionismus

Bevor Sie auch nur einen Handwerker anrufen, brauchen Sie einen Plan. Um die richtige Reihenfolge der Gewerke optimal zu gestalten, ist der individuelle Sanierungsfahrplan Schleswig-Holstein (iSFP) unverzichtbar. Der häufigste Fehler im Jahr 2026 ist der blinde Aktionismus.

🛠️ TOOL: Der „Sanierungs-Ordner“

Drucken Sie keine losen Blätter. Legen Sie vor dem Termin mit dem Berater einen physischen Ordner für Ihren Sanierungsfahrplan Schleswig-Holstein mit genau 4 Registern an:

  1. Gebäudehülle (Pläne, Fenster-Rechnungen)
  2. Heizung (Schornsteinfeger, Wartungsprotokolle)
  3. Verbrauch (Abrechnungen der Versorger)
  4. Förderung (Später für Anträge der KfW/BAFA)
Warnung vor „Schönrechnerei“:
Verlassen Sie sich nicht auf Online-Rechner oder die Aussagen von Verkäufern. Nur eine unabhängige Berechnung im Rahmen eines Sanierungsfahrplans schützt Sie vor einer Heizung, die später das Haus nicht warm bekommt.

→ Lesen Sie hierzu: Fehler im Sanierungsfahrplan Schleswig-Holstein vermeiden.

Die Förder-Matrix 2026: Wer zahlt was?

Bei der Erstellung Ihres Sanierungsfahrplan Schleswig-Holstein ist das Geld entscheidend. Hier ist der systematische Überblick über die aktuellen Bundesförderungen (BEG / KfW / BAFA):

Zeitstrahl Sanierungsfahrplan Schleswig-Holstein und GModG 2026
Maßnahme Förderung (Mögliche Zuschüsse) Bedingung
Energieberater
(iSFP Erstellung)
50 % Zuschuss (BAFA) Gedeckelt auf max. 650 € für Ein-/Zweifamilienhäuser (850 € ab 3 WE). Antrag vor Beauftragung stellen!
Gebäudehülle
(Fenster/Dach/Dämmung)
15 % Grundförderung
+ 5 % iSFP-Bonus
Wichtige Neuerung: Der 5-%-iSFP-Bonus greift erst ab einem Mindestinvestitionsvolumen von 30.000 €. Mit iSFP verdoppelt sich die Obergrenze der förderfähigen Ausgaben auf 60.000 € pro Wohneinheit.
Heizungstausch
(Wärmepumpe)
30 % Grundförderung
+ bis zu 40 % Einkommensbonus*
+ 16 % Klima-Bonus
*Staffelung nach Haushaltseinkommen. Die maximale Gesamtförderung ist auf 80 % (max. 22.400 € Zuschuss bei 30.000 € förderfähigen Kosten) gedeckelt (KfW-Programm 458).
Steuerbonus
(Alternative nach § 35c EStG)
20 % der Kosten Über 3 Jahre von der Steuerschuld absetzbar (max. 40.000 €). Nicht mit BAFA/KfW-Zuschüssen kombinierbar. WICHTIG: Keine steuerliche Beratung, Einzelfall mit Steuerberater klären!

Die jeweils tagesaktuellen und verbindlichen Förderkonditionen finden Sie im offiziellen Merkblatt der Fördermittelgeber.

Der Preis-Radar 2026: Was kostet was?

Hier sind geschätzte, marktübliche Orientierungswerte für den Sanierungsfahrplan in Schleswig-Holstein sowie begleitende Maßnahmen. Planen Sie immer 10–15% Puffer ein.

Gewerk / Leistung Geschätzter Kostenrahmen (Brutto inkl. MwSt.)
Energieberater (iSFP)
Das unverzichtbare Start-Paket
ca. 1.300 € – 2.100 €
Ihr Eigenanteil nach BAFA-Zuschuss (max. 650 €) liegt oft bei ca. 650 € – 1.450 €.
Wärmepumpe (Luft-Wasser)
Inkl. Fundament, Anschluss & Entsorgung Altgerät
ca. 27.000 € – 40.000 €
Vor Abzug der Förderung. Zu exakten Gesamtkosten im individuellen Einzelfall gilt: Dazu habe ich keine gesicherten Daten (stark abhängig von den Umfeldmaßnahmen).
Einblasdämmung (Klinker)
SH-Spezialität für zweischaliges Mauerwerk
ca. 2.500 € – 4.500 €
Für ein komplettes Einfamilienhaus. Extrem wirtschaftlich!
Dach-Sanierung
Neue Ziegel + Dämmung
ca. 250 € – 400 € / m²
Achtung: Gerüstkosten (ca. 2.000 €) zusätzlich einplanen.
Zählerschrank (Elektrik)
Vollständige Erneuerung nach VDE
ca. 2.500 € – 4.000 €
Oft Pflicht bei neuer PV oder Wärmepumpe.
Experten-Wissen

Wie erkenne ich einen „guten“ Energieberater?

Nicht jeder darf Fördermittel beantragen. Achten Sie auf diese 4 Kriterien für Ihren Sanierungsfahrplan Schleswig-Holstein:

🛡️
1. Die DENA-Listung (Pflicht)
Nur wer auf der offiziellen Energie-Effizienz-Experten Liste steht, ist zugelassen. Fragen Sie nach der Listennummer.
📍
2. Der Ortstermin (Kein Zoom!)
Ein seriöser Berater muss in den Keller gehen und das Dach inspizieren. Ferndiagnosen per Video reichen nicht aus.
⚖️
3. Produkt-Unabhängigkeit
Vorsicht, wenn der Berater Ihnen direkt eine bestimmte Heizungsmarke verkaufen will. Er soll neutral beraten.

Ihre Hausaufgaben: Checkliste für den Termin

Bereiten Sie diese Unterlagen vor, um Zeit zu sparen:

  • Baupläne & Grundrisse: Möglichst im Maßstab 1:100.
  • Schornsteinfeger-Protokoll: Das letzte Messprotokoll Ihrer alten Heizung.
  • Verbrauchsrechnungen: Sammeln Sie die Öl-, Gas- und Stromrechnungen der letzten 3 Jahre.
  • Sanierungshistorie: Wann wurden zuletzt Fenster oder Dach gemacht? (Rechnungen bereithalten).
💡 Vertiefendes Wissen:
Hier geht es zu unseren Spezial-Tipps.

Jetzt regionale Energieberater anfragen →

Häufige Fragen aus dem Netz
Wo fange ich bei der Sanierung an? Immer mit der Bestandsaufnahme (Ist-Analyse) durch einen Energieberater. Erst Diagnose, dann Handwerker.
Ist ein Energieberater Pflicht bei Sanierung? Nicht zwingend bei einfachen Einzelmaßnahmen, aber unverzichtbare Voraussetzung für maximale Fördergelder (KfW/BAFA-Boni) und elementar zur bautechnischen Fehlervermeidung.

Der Master-Zeitplan: Wer kommt wann?

Ein Bild sagt mehr als tausend Worte. Hier sehen Sie, wie sich die Gewerke bei der energetischen Sanierung zeitlich überlappen. Die „kritische Phase“ ist oft Monat 3, wenn Elektriker und Dachdecker gleichzeitig arbeiten müssen.

Bauzeitenplan (Beispiel: 6 Monate Sanierung)
← Tabelle wischen für mehr Details (auf Handy) →
Gewerk
Monat 1
Monat 2
Monat 3
Monat 4
Monat 5
Monat 6
Diagnose
Planung & iSFP
Gebäudehülle
Dach & Fenster
Elektrik/PV
Zähler & PV
Heizung
Wärmepumpe
Außenanlage
Garten
PHASE 1

Die Gebäudehülle: Erst Dämmen, dann Heizen

Wie in fast jedem Sanierungsfahrplan Schleswig-Holstein empfohlen, gilt das Gesetz der Bauphysik: Die Energie, die nicht verloren geht, muss auch nicht erzeugt werden. Eine Wärmepumpe in einem ungedämmten Haus führt zu hohen Vorlauftemperaturen und massiver Ineffizienz.

Spezialwissen Schleswig-Holstein: Die Klinker-Fassade
In SH dominiert das zweischalige Mauerwerk („Verblendmauerwerk“). Das ist Ihr großer Vorteil!

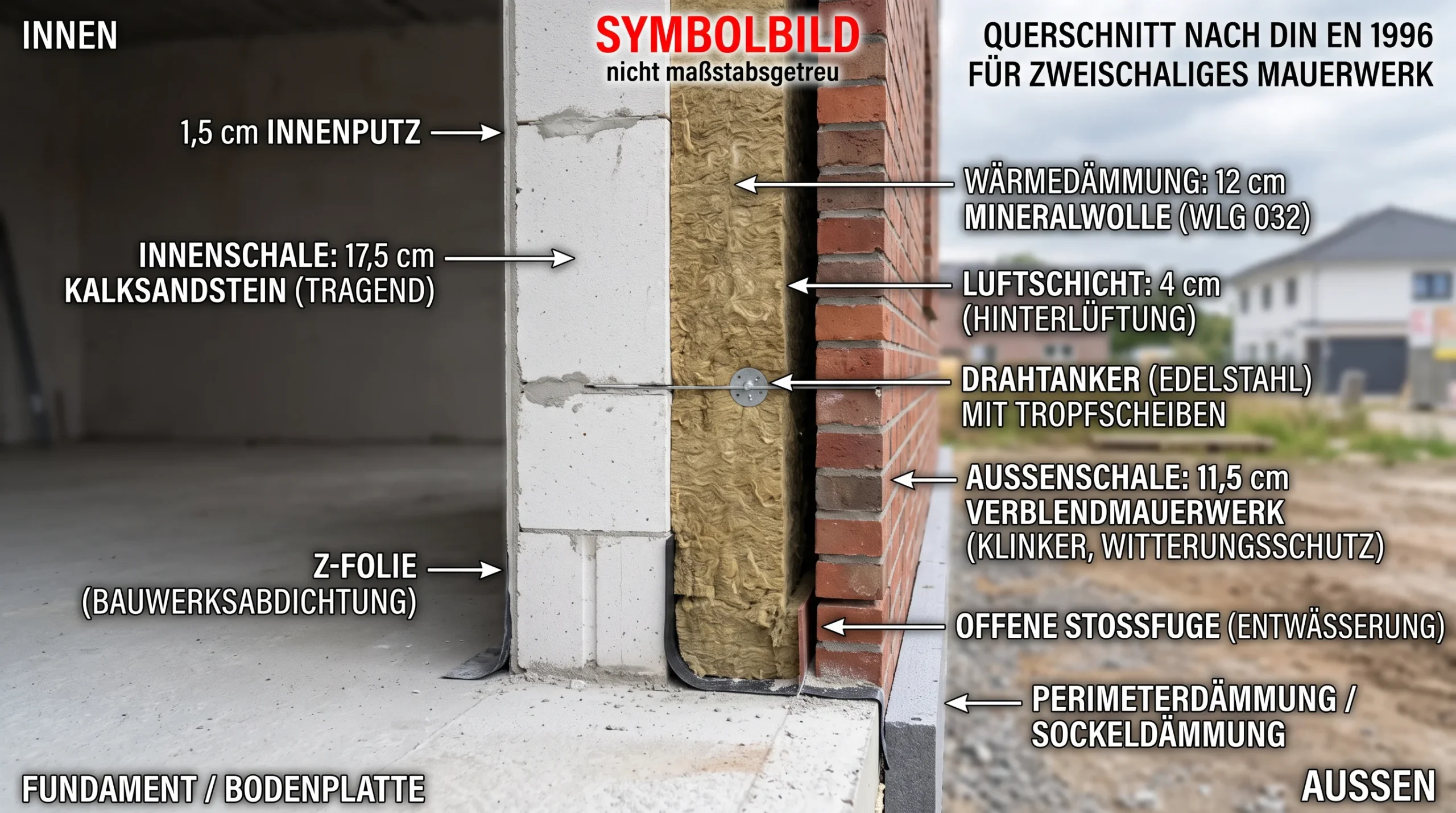

Statt teurem Vollwärmeschutz (WDVS) außen, können Sie oft eine Kerndämmung (Einblasdämmung) nutzen. Dabei wird Dämmstoff durch kleine Löcher in die Hohlschicht geblasen.
  • Kosten: Nur ca. 20–30 % einer Fassadendämmung.
  • Optik: Der schöne Klinker bleibt erhalten.
  • Förderung: Auch hierfür gibt es BAFA-Zuschüsse (bei Mindestinvestition).

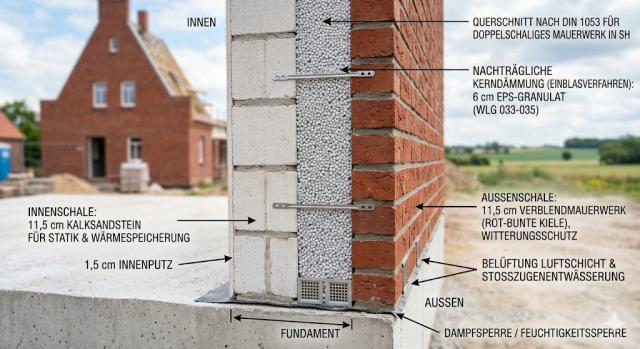

Querschnitt Kerndämmung zweischaliges Mauerwerk Schleswig-Holstein Schematischer Aufbau: So verhindert Dämmung Wärmebrücken.

A. Das Dach & Fassade: Wo die meiste Wärme entweicht

Wärme steigt nach oben. Ein schlecht gedämmtes Dach ist für bis zu 30% der Energieverluste verantwortlich. Sie haben zwei Hauptoptionen:

  • Zwischensparrendämmung: Günstiger, erfolgt von innen. Ideal, wenn die Ziegel noch gut sind.
  • Aufsparrendämmung: Wenn das Dach ohnehin neu gedeckt werden muss. Dies ist die effizienteste Methode.
⏳ Lade regionale Partner...

B. Die Fenster: Die gefährliche Schnittstelle

Ein kritischer Punkt im Ablauf der energetischen Sanierung: Wer Fenster tauscht, ohne die Fassade zu dämmen, riskiert massive Schimmelbildung durch Kondensat.

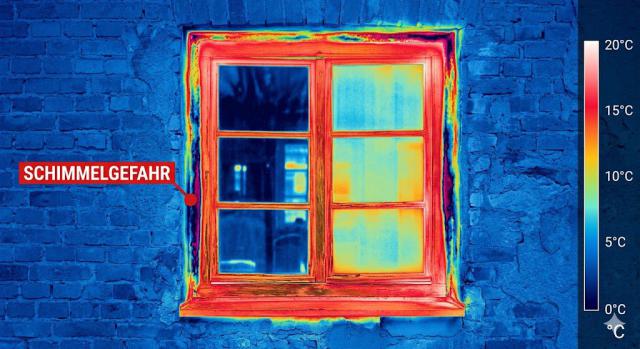

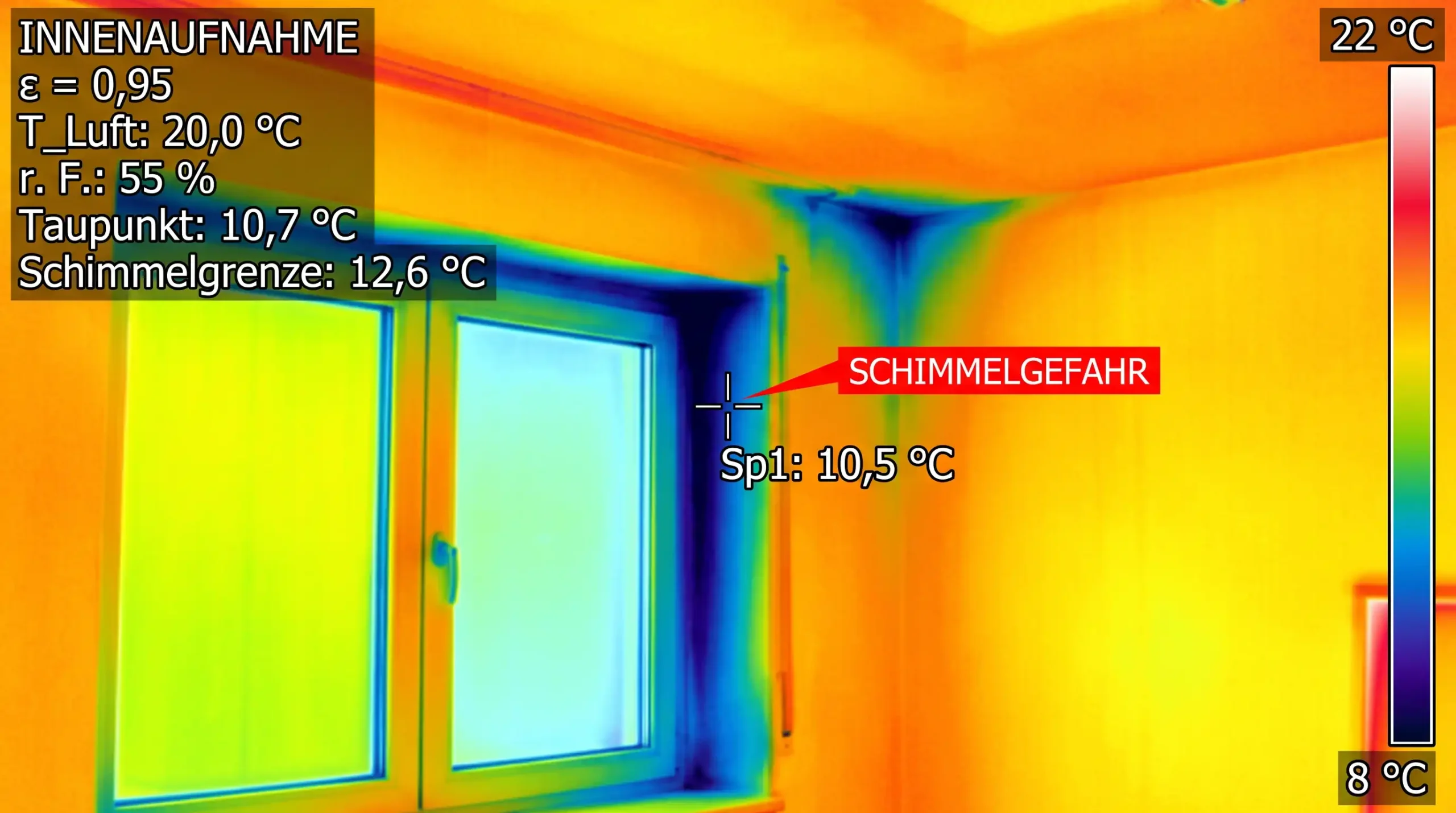

Thermografie Fenster Schimmel vermeiden im norddeutschen Klima Thermografie zeigt: Kalte Ecken (blau) sind Schimmelherde, wenn nicht gedämmt wird.
Das Problem: Neue Fenster sind extrem dicht. Die Feuchtigkeit in der Raumluft sucht sich den kältesten Punkt, um zu kondensieren. War das früher das Fensterglas, ist es nun die ungedämmte Wand daneben (die Laibung).

Die Lösung: Planen Sie Fenstertausch und Fassadendämmung immer zusammen oder sorgen Sie für eine Zwangsbelüftung (Fensterfalzlüfter).
Rechtlicher Hinweis: Das Lüftungskonzept (DIN 1946-6)
Wer mehr als 1/3 der Fenster tauscht oder das Dach abdichtet, muss laut DIN 1946-6 ein Lüftungskonzept erstellen lassen.
Fragen Sie Ihren Fensterbauer aktiv: „Benötigen wir Fensterfalzlüfter, um den Mindestluftwechsel zum Feuchteschutz sicherzustellen?“. Ohne diese Lüftungsschlitze riskieren Sie Feuchteschäden, da das Gebäude nun „zu dicht“ ist.
⏳ Lade regionale Partner...
🛠️ TOOL: Die „Schimmel-Ampel“

Kaufen Sie nach dem Fenstertausch für jeden Raum ein digitales Hygrometer (Kosten ca. 10 €).

Die einfache Regel für Senioren und Mieter:

  • Unter 50%: Alles gut.
  • Über 60%: Sofort 5 Minuten Stoßlüften (Fenster ganz auf, nicht kippen!).
  • Über 70%: Alarmstufe Rot – Gefahr von Schimmel hinter Schränken.

Fachbegriff „RAL-Montage“: Achten Sie im Angebot darauf. Das bedeutet, dass das Fenster luftdicht eingebaut wird (innen dichter als außen). Bauschaum allein reicht heute nicht mehr!

Wann rechnet sich das? (Amortisation)

Die Amortisation einer energetischen Sanierung wird von unzähligen Faktoren bestimmt (Inflation, Zinsen, Energiepreissteigerung, individuelle Nutzung). Statische Modellrechnungen bilden diese komplexen Faktoren in der Praxis nicht ab. Für eine belastbare Wirtschaftlichkeitsberechnung ist eine professionelle Fachplanung unerlässlich.

  • A: Amortisationszeit in Jahren
  • I: Investition (Rechnungssumme)
  • F: Staatliche Förderung (Zuschuss)
  • S: Jährliche Ersparnis (Energiekosten)
Häufige Fragen aus dem Netz
Was kommt zuerst Fenster oder Dämmung? Idealerweise die Dämmung zuerst oder zeitgleich. Wer moderne Isolierfenster in eine völlig ungedämmte Wand setzt, riskiert Schimmelbrücken an den Laibungen.
Was bringt am meisten Energieersparnis? Bei ungedämmten Häusern oft die Dämmung des Daches bzw. der obersten Geschossdecke (bis zu 30%).

Experten-Level: So begegnen Sie Handwerkern auf Augenhöhe

Wer die Fachsprache spricht, wird auf der Baustelle anders behandelt. Und wer weiß, wie man Qualität misst, wird nicht über den Tisch gezogen.

🗣️ Bauherren-Vokabular: Sag dies, nicht das!
❌ Nicht sagen: „Stellen Sie die Heizung richtig ein.“
✅ Profi-Satz: „Ich benötige das Protokoll für den Hydraulischen Abgleich nach Verfahren B für die BEG-Förderung.“
(Zeigt, dass Sie Ahnung von Förderrichtlinien haben.)
❌ Nicht sagen: „Sind die Fenster auch dicht?“
✅ Profi-Satz: „Erfolgt der Einbau nach RAL-Leitfaden und ist das Dichtband diffusionsdicht?“
(Verhindert, dass nur billiger Bauschaum genutzt wird.)
❌ Nicht sagen: „Wie effizient ist die Wärmepumpe?“
✅ Profi-Satz: „Welche Jahresarbeitszahl (JAZ) erreichen wir rechnerisch bei 50°C Vorlauf?“
(Zwingt den Handwerker zu einer konkreten Effizienz-Aussage.)


Profi-Wissen

Der „Lügendetektor“ für Ihr Haus

Woher wissen Sie, ob die Handwerker in Phase 1 (Dach & Fenster) wirklich sauber gearbeitet haben? Mit bloßem Auge sehen Sie keine Ritzen.

1. Der Blower-Door-Test

Ein Ventilator wird in die Haustür gespannt und erzeugt Unterdruck. Zieht es irgendwo?
Wann? Sobald die luftdichte Ebene fertig ist, aber BEVOR der Gipskarton drauf ist.
Kosten: ca. 300 – 500 €.
Nutzen: Findet Lecks sofort. Oft Pflicht für KfW-Effizienzhäuser!

2. Die Thermografie

Wärmebildkamera-Aufnahmen im Winter.
Wann? Wenn es draußen kalt (< 5°C) und drinnen warm ist.
Kosten: ca. 250 – 400 €.
Nutzen: Zeigt „Wärmebrücken“ (rote Stellen auf dem Bild), wo Dämmung fehlt oder fehlerhaft ist.

PHASE 2

Die Infrastruktur: Strom & Solar

Bevor das neue Herz (Wärmepumpe) schlagen kann, müssen die Adern (Stromleitungen) frei sein. Dieser Schritt wird bei der energetischen Sanierung in der Reihenfolge der Gewerke oft vergessen und führt zu bösen Überraschungen beim Anschluss.

A. Der Zählerschrank: Der heimliche „Endgegner“

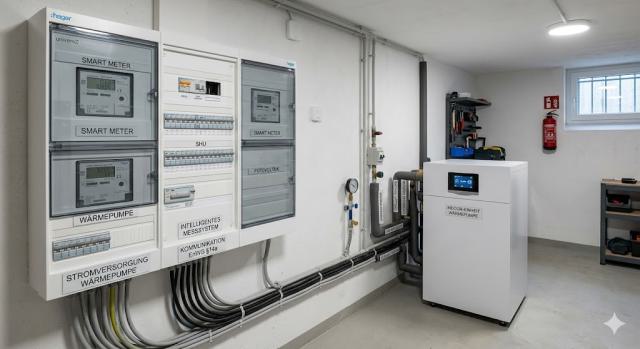

Zählerschrank Erneuerung für Wärmepumpe in Schleswig-Holstein Alte Zählerschränke (oft noch schwarz/braun, Bakelit) sind für Dauerlasten wie eine Wärmepumpe oder eine Wallbox nicht ausgelegt.

🛠️ TOOL: Die Foto-Anfrage

Sie müssen kein Elektriker sein, um Angebote einzuholen. Machen Sie einfach Fotos von diesen 3 Bereichen und senden Sie diese an den Handwerker. Das verhindert teure Nachträge:

  • Foto 1: Der gesamte Schrank bei offener Tür (Gesamtübersicht).
  • Foto 2: Die Sicherungen im Detail (Steht dort „H“ oder „L“? Das sind veraltete Automaten).
  • Foto 3: Die Zähler selbst (Ist es noch eine schwarze Drehscheibe oder schon digital?).
  • Brandgefahr: Alte Klemmstellen und unterdimensionierte Leitungen erhitzen sich unter Dauerlast stark.
  • APZ-Feld fehlt: Moderne Zählerplätze erfordern den „Abschlusspunkt Zählerplatz“ (APZ-Feld) für intelligente Messsysteme (Smart Meter). Fehlt dieser, verweigert der Netzbetreiber teils den Anschluss.

B. Photovoltaik (Solar): Das Dach nutzen

Da in Phase 1 (Gebäudehülle) oft ein Gerüst steht, ist dies der perfekte Zeitpunkt für die Installation der PV-Module. Sie sparen sich die doppelten Gerüstkosten (oft ca. 2.000 – 3.000 €).

Achtung: Windlastzone 3 & 4 an der Küste
In Nordfriesland oder Dithmarschen reicht die Standard-Montage für PV-Anlagen oft nicht aus.
Achten Sie im Angebot des Solarteurs auf den Posten „Erhöhte Klemmenanzahl“ oder „Kreuzverbund-Montage“ wegen der Windlastnorm (DIN EN 1991-1-4). Wenn schwere Stürme aufziehen, halten Standard-Befestigungen den Sogkräften oft nicht stand.

Gesetzes-Check: Prüfen Sie die Regelungen zur Solarpflicht in Schleswig-Holstein (EWKG). Zur exakten Freigrenze und Fläche bei privaten Dachsanierungen gilt: Dazu habe ich keine gesicherten Daten (es gelten oft Ausnahmen). Klären Sie dies stets vorab mit Ihrem Energieberater, insbesondere wenn eine vollständige Neueindeckung ansteht.

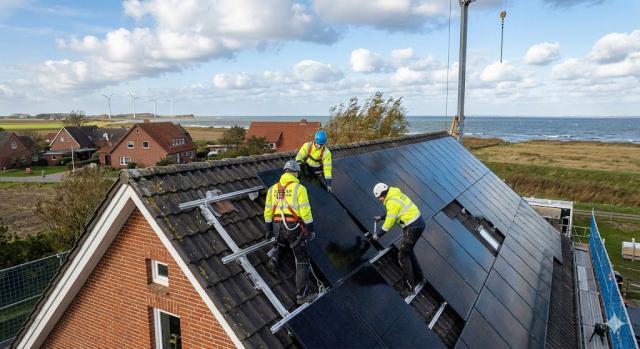

Photovoltaik Installation Windlastzone 3 Schleswig-Holstein Synergie-Effekt: Solaranlage installieren, solange das Gerüst noch steht.
Tech-Tipp: „SG Ready“

Achten Sie darauf, dass Ihre geplante Wärmepumpe das Label „SG Ready“ trägt. Das bedeutet, sie kann mit dem Wechselrichter der Solaranlage kommunizieren.
Effekt: Wenn die PV-Anlage Überschuss produziert, erhält die Wärmepumpe das Signal zur Warmwasserbereitung. So nutzen Sie den Solarstrom direkt vor Ort, statt ihn zu geringen Vergütungssätzen einzuspeisen.

Häufige Fragen aus dem Netz
Wann muss der Zählerschrank neu? Meist bei Installation einer Wärmepumpe oder PV-Anlage, wenn der Schrank die aktuellen VDE-Normen (z.B. fehlendes APZ-Feld, veraltete Verdrahtung) nicht mehr erfüllt.
PV vor oder nach Dachsanierung? Immer zusammen mit oder nach der Dachsanierung. Niemals eine Photovoltaikanlage auf eine Dacheindeckung montieren, die in wenigen Jahren saniert werden muss.
PHASE 3

Die Wärmequelle: Heizungstausch

Erst jetzt – wo das Dach dicht ist, die Fenster neu sind und der Stromkasten bereit ist – kommt der Heizungsbauer. Ein kluger Sanierungsfahrplan Schleswig-Holstein sieht diesen Schritt erst nach der Dämmung vor, um bares Geld zu sparen.

SH-Spezial: Das Landesrecht (EWKG) & Bundesrecht (GModG)

In Schleswig-Holstein gilt das Energiewende- und Klimaschutzgesetz (EWKG). Wenn Sie eine Heizung im Gebäudebestand (Baujahr vor 2009) austauschen, müssen Sie in der Regel mindestens 15 % Erneuerbare Energien nutzen. Das ist ein zentraler Eckpunkt in jedem Sanierungsfahrplan Schleswig-Holstein.

Das bedeutet für Sie: Ein reiner 1:1-Ersatz durch eine Standard-Gastherme ist in SH aufgrund der 15-%-Landespflicht meist nicht mehr zulässig, selbst wenn das seit Juli 2026 geltende bundesweite Gebäudemodernisierungsgesetz (GModG) wieder mehr Technologieoffenheit ermöglicht. In der Praxis greifen Eigentümer daher zu Hybrid-Systemen, Biogas-Tarifen oder direkt zur Wärmepumpe.

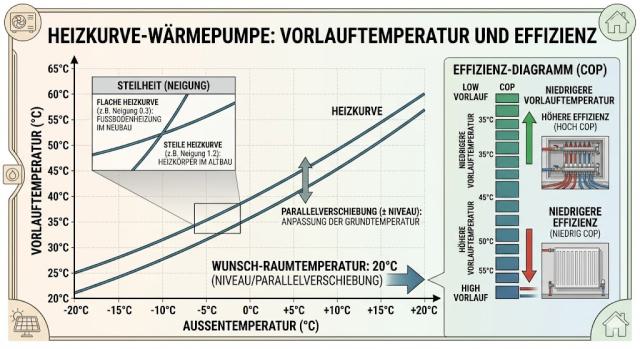

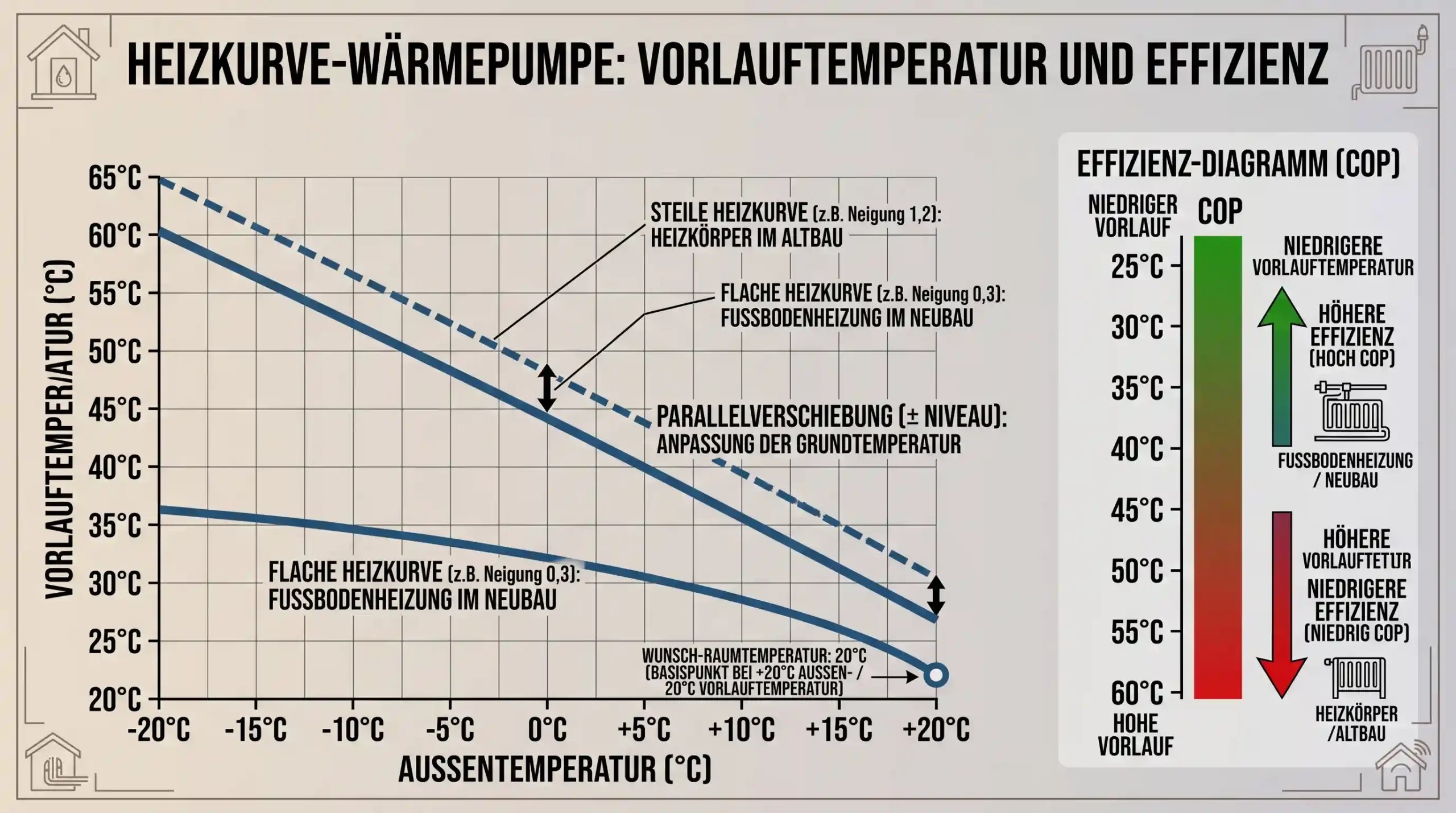

Wärmepumpe Vorlauftemperatur Altbau Schleswig-Holstein Je niedriger die Vorlauftemperatur, desto effizienter arbeitet die Wärmepumpe (JAZ).

A. Warum „zu groß“ teuer ist

Wer die Heizung bestellt, bevor gedämmt wurde, kauft eine Anlage, die für das alte, zugige Gebäude ausgelegt ist (z.B. 14–16 kW Heizlast). Nach der Dämmung von Dach und Fenstern sinkt der Wärmebedarf oft drastisch (z.B. auf 7–8 kW).

Eine überdimensionierte Wärmepumpe fängt an zu „takten“ (ständiges An- und Ausschalten des Verdichters). Dies erhöht den Stromverbrauch und führt zu vorzeitigem Verschleiß der Komponenten.

B. Mythos Fußbodenheizung

„Für eine Wärmepumpe muss ich zwingend alle Böden aufreißen.“ – Das ist fachlich falsch.

🛠️ TOOL: Der „50-Grad-Selbsttest“

Können Ihre vorhandenen Heizkörper Wärmepumpe? Machen Sie an einem kalten Tag folgenden Test:

1. Begrenzen Sie die Vorlauftemperatur Ihrer alten Heizung am Regelgerät auf 50°C bis maximal 55°C.
2. Drehen Sie die Thermostate in den Wohnräumen voll auf.
3. Prüfen Sie nach 24 Stunden die Raumtemperatur.

Ergebnis: Werden die Räume behaglich warm (ca. 20–21°C), ist das Gebäude hydraulisch für eine Wärmepumpe geeignet – oft ganz ohne Fußbodenheizung!

Die Lösung: Niedertemperatur-Heizkörper
Entscheidend ist die Vorlauftemperatur im Heizkreis. Reicht die Fläche einzelner alter Rippenradiatoren nicht aus, können diese gezielt gegen moderne Typ-33-Plattenheizkörper oder Niedertemperatur-Gebläsekonvektoren getauscht werden.

Praxis-Beispiel: Familie Weber (Baujahr 1978)

Familie Weber wollte ursprünglich sofort eine neue Heizung anschaffen. Der Energieberater stoppte das Vorhaben in Phase 0.

Der korrekte Weg war:
1. Dach gedämmt und Fenster modernisiert.
2. Dadurch sank die benötigte Heizlast von 14 kW auf 8 kW.
3. Die kleinere Wärmepumpe war sowohl in der Anschaffung als auch im laufenden Betrieb deutlich günstiger.

Fazit: Die Einhaltung der Reihenfolge hat sich direkt bezahlt gemacht.

Pflichtaufgabe „Hydraulischer Abgleich“: Der Fachbetrieb muss jeden Heizkreis präzise einregulieren. Ohne das offizielle Protokoll (Verfahren B) verweigern die Förderstellen (KfW/BAFA) die Auszahlung der Zuschüsse.

Häufige Fragen aus dem Netz
Heizung tauschen vor oder nach Dämmung? Grundsätzlich nach der Dämmung. Nur so lässt sich die Heizleistung exakt auf den reduzierten Energiebedarf dimensionieren.
Brauche ich Fußbodenheizung für eine Wärmepumpe? Nein. Ausreichend dimensionierte Flächenheizkörper erreichen bei Vorlauftemperaturen bis 55°C ebenfalls einen wirtschaftlichen Betrieb.
⏳ Lade regionale Partner...
PHASE 4

Der Garten: Infrastruktur & Mikroklima

Viele Bauherren betrachten den Außenbereich rein gärtnerisch. Bei einer energetischen Sanierung fungiert das Grundstück jedoch als Träger technischer Infrastruktur. Wer hier unüberlegt vorgeht, muss Pflasterflächen später teuer aufreißen.

Erdkabel Verlegung Wallbox Einfahrt Schleswig-Holstein Bevor gepflastert wird: Leerrohre für E-Mobilität und Zuleitungen verlegen.

A. Die „Wallbox-Falle“ in der Einfahrt

Bevor Pflasterarbeiten im Bereich von Auffahrt oder Carport beginnen, sollten Zuleitungen vorausschauend eingeplant werden:

Das Leerrohr-Prinzip:
Verlegen Sie frühzeitig mindestens ein stabiles Leerrohr (z.B. KG-Rohr DN 50) unter Wegen und Einfahrten. Ein späteres Wiederaufnehmen des Pflasters für Starkstromkabel verursacht unnötige Mehrkosten.

B. Die Außeneinheit der Wärmepumpe

Die Wahl des Aufstellortes beeinflusst Betriebsgeräusche und Effizienz.

📏 TOOL: Die „3-Meter-Daumenregel“

Beachten Sie die Vorgaben der TA Lärm (Technische Anleitung zum Schutz gegen Lärm):

1. Abstand: Mindestens 3 Meter Abstand zu schutzbedürftigen Fenstern von Nachbargebäuden einhalten.
2. Schallreflexion: Die Außeneinheit nicht inMauerecken („Trichtereck“) montieren, um Schallverstärkungen zu vermeiden.
3. Abschirmung: Spezielle Schallschutzhauben oder strukturierte Bepflanzung dämpfen Geräuschemissionen zusätzlich.

C. Entsiegelung und Niederschlagsgebühren

Viele Kommunen erheben gesplittete Abwassergebühren für versiegelte Flächen. Vollständig betonierte Flächen treiben die jährlichen Kosten nach oben.

Regenwasser-Information:
Wasserdurchlässiges Pflaster (Ökopflaster) oder der Einbau einer Zisterne zur Gartenbewässerung reduzieren bzw. befreien oft von der kommunalen Niederschlagsgebühr.

D. Mikroklima und Sonnenschutz

Strategisch platzierte Laubbäume vor Südfassaden spenden im Sommer natürlichen Schatten und lassen im Winter, nach dem Laubabwurf, solare Wärmegewinne durch die Fensterflächen ins Haus.

Häufige Fragen aus dem Netz
Wie weit muss die Wärmepumpe vom Nachbarn weg sein? Mindestens 3 Meter Grenzabstand sind bauordnungsrechtlich und immissionsschutzrechtlich (TA Lärm) als Richtwert anzusetzen.
Kann ich die Wallbox einfach an die Gartensteckdose hängen? Nein. Eine Wallbox verlangt einen separaten Starkstromanschluss (400V) mit eigenem Leitungsschutz- und FI-Schalter im Zählerschrank.
PHASE 5

Abnahme & Bezahlung: Ihr Sicherheitsnetz

Sobald die Bauarbeiten abgeschlossen sind, folgt die juristisch bedeutsamste Phase. Mit der förmlichen Abnahme geht die Beweislast für Mängel auf den Bauherrn über.

A. Der Zahlungsplan: Abschlagszahlungen nach Baufortschritt

Zahlungen sollten immer an reale Baufortschritte gekoppelt sein, um das finanzielle Risiko gering zu halten.

💰 TOOL: Die „30-30-30-10 Regel“

Ein exemplarischer Zahlungsplan im Bauvertrag:

  • 1. 30% bei Vertragsabschluss (für projektbezogene Materialbeschaffung)
  • 2. 30% bei Baubeginn (nach Einrichtung der Baustelle / Gerüststellung)
  • 3. 30% nach Funktionsfähigkeit (Heizung betriebsbereit / Bauteile montiert)
  • 4. 10% Sicherheitseinbehalt (Fällig erst nach vollständiger Mängelbeseitigung und unterzeichnetem Abnahmeprotokoll!)

B. Die förmliche Abnahme

Keine informelle Abnahme:
Verzichten Sie auf bloße mündliche Absprachen. Führen Sie stets eine förmliche Abnahme mit schriftlichem Protokoll durch. Vor der Abnahme muss das Unternehmen die mangelfreie Leistung nachweisen; nach der Abnahme liegt die Beweislast bei Ihnen.
Experten-Tipp:
Ziehen Sie zur Endabnahme wichtiger Gewerke (Dämmung, Dach, Heizung) Ihren Energieberater aus Phase 0 hinzu. Dieser prüft die fachgerechte Dämmung von Rohrleitungen, Anschlüssen und die Einhaltung der BEG-Förderkriterien.
Häufige Fragen aus dem Netz
Was tun, wenn der Handwerker Mängel nicht behebt? Setzen Sie dem Betrieb schriftlich eine angemessene Frist zur Nachbesserung (in der Regel 14 Tage) und behalten Sie den Sicherheitseinbehalt bis zur vollständigen Mängelbeseitigung ein.
Brauche ich eine Bauherrenhaftpflichtversicherung? Ja. Bei größeren Umbau- und Sanierungsmaßnahmen schützt diese Police vor Schadenersatzansprüchen Dritter bei Unfällen oder Schäden auf dem Baustellengelände.
🧳 Der „Sanierungs-Notfall-Koffer“

Trotz sorgfältiger Ablaufplanung können Verzögerungen auftreten. Hier ist Ihr Handlungsleitfaden für drei typische Baustellenszenarien:

1. Materiallieferung verzögert

Prüfen Sie vertraglich vereinbarte Lieferfristen und klären Sie, ob zertifizierte Alternativprodukte eingesetzt werden dürfen, ohne Förderkriterien zu gefährden.

2. Gewerk fällt kurzfristig aus

Informieren Sie nachfolgende Gewerke unverzüglich schriftlich über Verzögerungen, um Bereitstellungskosten oder Behinderungsanzeigen abzuwenden.

3. Unerwarteter Mehraufwand

Halten Sie von Beginn an einen Kostenpuffer von ca. 15% bereit. Verdeckte Bauschäden (z.B. an Balkenlagen) treten im Altbau häufig erst im Zuge der Demontage zutage.

Häufige Fragen zum Sanierungsfahrplan in Schleswig-Holstein

Wie viel kostet ein Sanierungsfahrplan (iSFP)? Für ein typisches Einfamilienhaus in Schleswig-Holstein liegen die Gesamtkosten für die Beratung und Erstellung eines iSFP meist zwischen ca. 1.300 € und 2.100 €. Durch den 50-%-Zuschuss des BAFA (max. 650 €) verbleibt für Sie in der Regel ein Eigenanteil von ca. 650 € bis 1.450 € (Stand 2026).
Wie hoch ist die Förderung für einen Sanierungsfahrplan? Das BAFA bezuschusst die Erstellung eines iSFP mit 50 % des Beratungshonorars, gedeckelt auf maximal 650 € für Ein- und Zweifamilienhäuser sowie 850 € für Mehrfamilienhäuser ab 3 Wohneinheiten. Der Förderantrag muss vor Beginn der Beratung durch den Energieberater gestellt werden.
Welche Vorteile bietet ein Sanierungsfahrplan (iSFP) bei der Förderung? Mit dem iSFP erhalten Sie einen zusätzlichen 5 % Förderbonus auf Sanierungsmaßnahmen an der Gebäudehülle (z.B. Dämmung, Fenster) und die Grenze der maximal förderfähigen Ausgaben verdoppelt sich von 30.000 € auf 60.000 € pro Wohneinheit. Zu beachten ist: Seit der Reform 2026 wird der 5-%-Bonus erst ab einem förderfähigen Mindestinvestitionsvolumen von 30.000 € gewährt.
Welche Häuser müssen bis 2030 saniert werden? Die europäische Gebäuderichtlinie (EPBD) legt den Schwerpunkt auf die energetisch schwächsten Gebäude, sieht jedoch keine direkte Zwangssanierungspflicht für einzelne private Wohngebäudeeigentümer vor. Auf nationaler Ebene wurde die pauschale 30-Jahre-Austauschpflicht für funktionierende Öl- und Gasheizungen mit dem Inkrafttreten des Gebäudemodernisierungsgesetzes (GModG) im Juli 2026 ersatzlos gestrichen; Bestandsheizungen genießen Bestandsschutz. Eine Pflicht zur Dämmung komplett ungedämmter oberster Geschossdecken zu unbeheizten Dachräumen bleibt weiterhin bestehen. Zu möglichen künftigen gesetzlichen Pflicht-Änderungen gilt: Dazu habe ich keine gesicherten Daten.

Fazit: Ihr Weg zum Erfolg

Ein durchdachter Sanierungsfahrplan Schleswig-Holstein ist kein bürokratischer Mehraufwand, sondern technischer und finanzieller Investitionsschutz. Wer Phase 0 (Diagnose) überspringt oder Gewerke in falscher Reihenfolge beauftragt, riskiert Bauschäden und verliert wertvolle Fördermittel.
